터널보강공
갱외선지보터널공법(KPST) : 건설신기술 제 821호

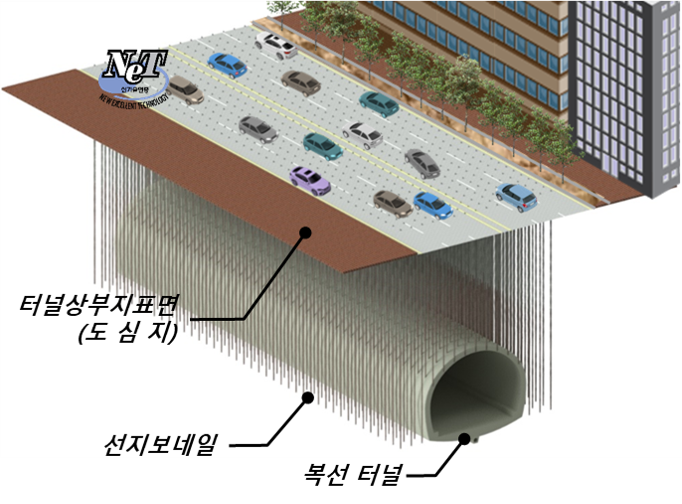

- 지표에서 선지보재를 시공한 후 터널을 굴착하는 공법
- 터널이 계획된 갱구부, 저토피 등 구간의 터널 천단 상부 지표면에서 본터널 단면을 향하여 선지보재를 시공하여 아칭영역을 확보한 후 터널을 굴착
- 지반변형을 선지보재가 미리 부담하여 지반변형을 최소화 함으로써 안정성확보 가능

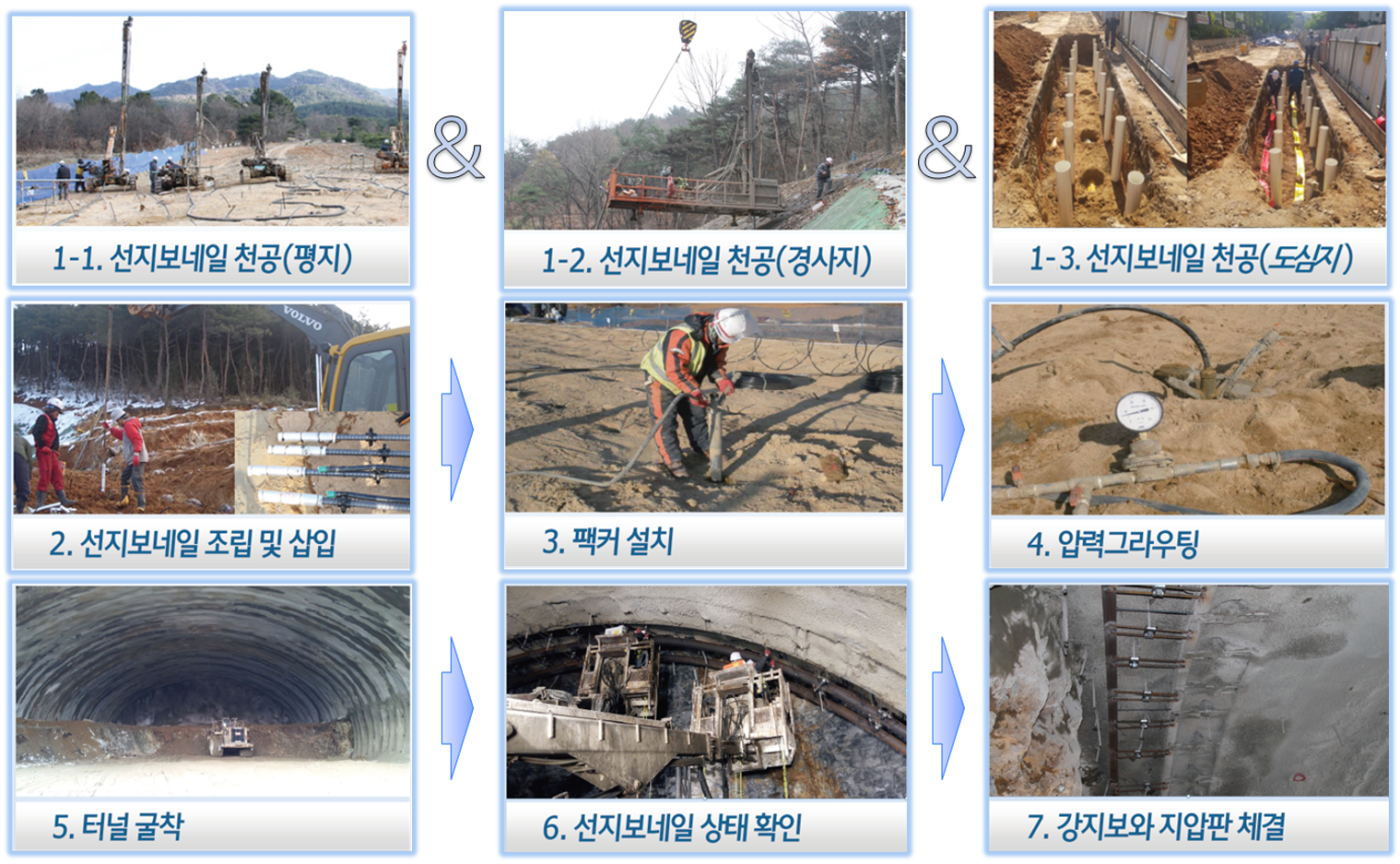

시공순서

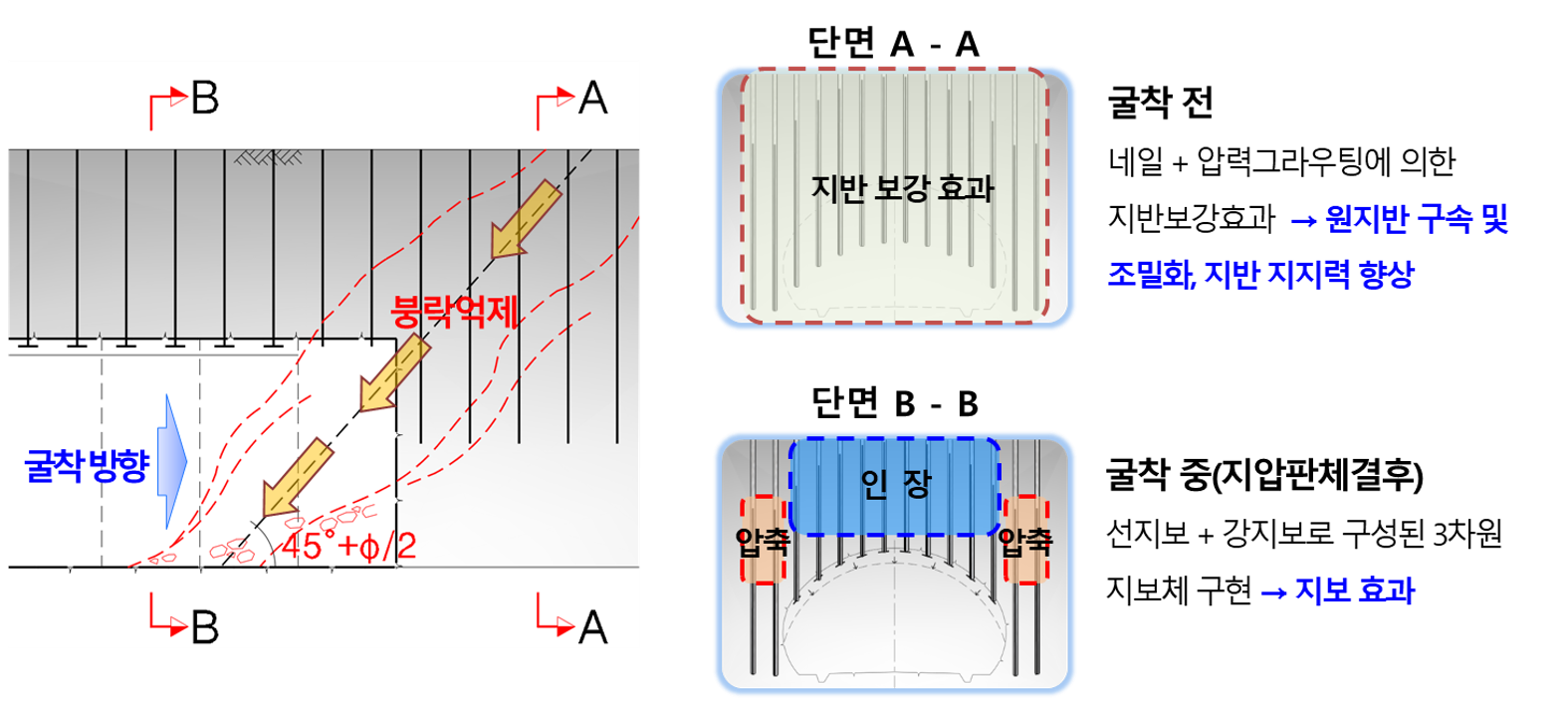

구조적 개념

시공 실적
No | 공사명 | 발주처 | 공사년도 | 공사규모 | 비 고 |
---|---|---|---|---|---|
신림선 경전철 민간투자사업 2공구 중 보라매공원 통과구간 |
남서울경전철주식회사 | 2017 | L=355m | 도심구간 | |
대구 국가산업단지 진입도로 전송교체소 통과구간 |
부산지방 국토관리청 | 2016 | L=321m | 4차로 대단면 | |
동해선 포항-삼척 철도 건설 제 8공구 노반건설공사 중 선지보네일보강공사 |
국가철도공단 | 2015 | L=110m | 단선철도 | |
고속국도 제 600호선 부산외곽순환 건설공사 제 2공구 한림1터널 |
한국도로공사 | 2015 | L=76m | 2차로 터널 | |
제 12호선 담양-성산간(5공구) 유정터널 선지보보강 |
한국도로공사 | 2013 | L=120m | 4차로 대단면 | |
고속국도 제 30호선(3공구) 상주~영덕간 건설공사 중 단밀 4터널 선지보터널공사 | 한국도로공사 | 2012 | L=55.5m | 2차로 터널 | |
고속국도 제 60호선(12공구)홍천~양양간건설공사 중 현리5터널 선지보터널공사 | 한국도로공사 | 2010 | L=48m | 2차로 터널 | |
청주시 국도대체우회도로 북일~남일2 건설공사 | 대전청 | 2017 | 용정 L=24m, 백운 L=24m | 4차로 대단면 |
이외 32건 준공

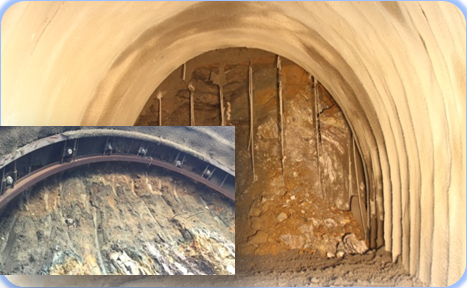

유정터널(터널폭 25.1m)

삼율터널(초연약층 시공)

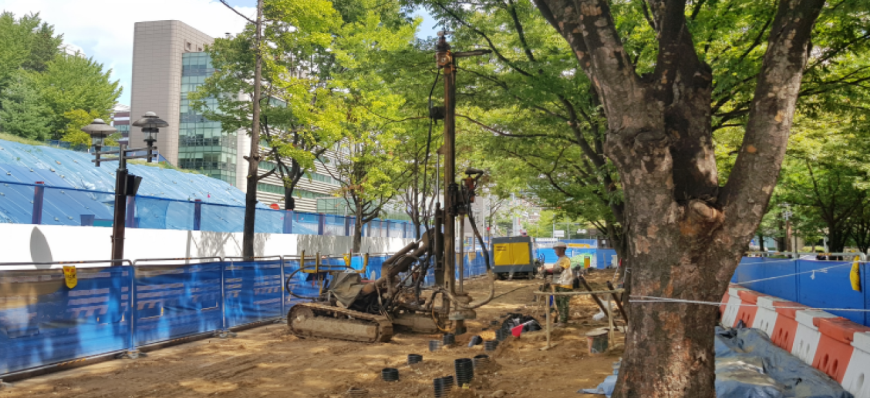

신림선 보라매공원 통과구간(도심지)
